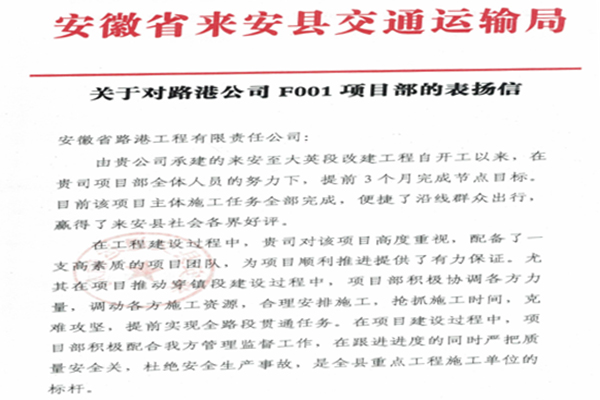

F001來安至大英段改建工程項目自開工建設以來,全體人員鼓足干勁,勇往直前,2020年度項目計劃完成5106萬元,實際完成5422萬元,占計劃的106%。2020年9月7日,該項目提前3個月完成通車節點目標,獲得業主來安縣交通局來信表揚。
在工程施工前期,項目部針對改建道路窄、車流量大、地方關系復雜的外部因素,科學合理編制可行性項目策劃指導書,通過倒排工期、加班加點,搶抓施工時間,壓縮合同工期,降低管理成本,將策劃工作落實到項目建設過程中。
項目部圍繞“節約就是效益,節約就是增效”的原則,深入市場調查,對材料行情進行詳細了解,大大提高了采購過程的合理性,并利用老路改建施工特點,將老路路面砼加工成水穩碎石,減少材料購買量,充分利用項目現有資源。在水泥和瀝青采購價格相對較低的時期,項目部搶抓時間,大面積攤鋪水穩,全面啟動瀝青施工,有效降低了項目材料采購成本,實現降本增效。

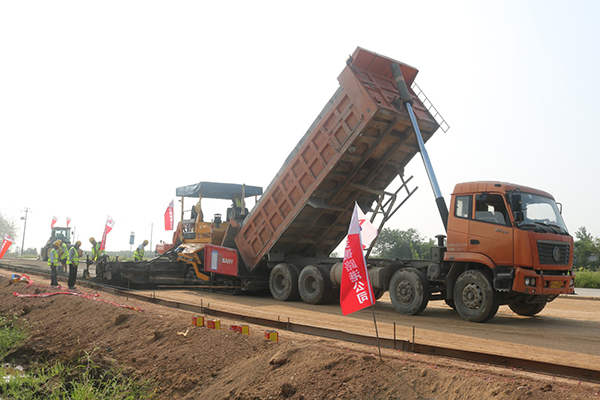

在年初新冠肺炎疫情的形勢下,項目部一手抓疫情防控、一手抓復工復產,于2月17日搶先完成各項手續,根據關鍵線路和重點工序分階段開展復工,為提前三個月完成通車目標打下良好基礎。復工后,為了保障道路交通和施工安全,保證工程質量,搶抓施工進度,項目部經多方協調,取得四公里水穩上面層段落封閉式施工許可。技術人員日夜奮戰在施工一線,攻堅克難,得到業主和當?shù)卣囊恢抡J(rèn)可,為后續瀝青封閉式施工起到了很好的示范作用。

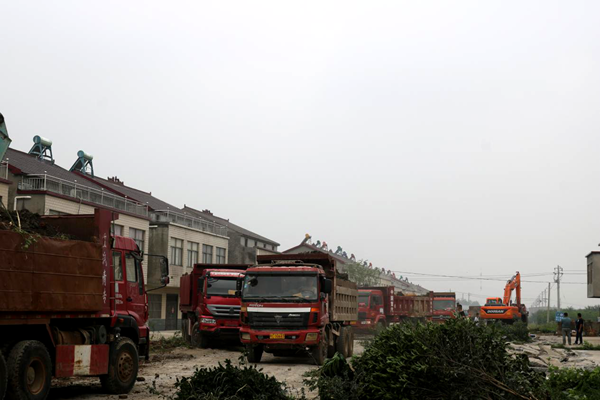

在復工生產過程中,穿鎮段拆遷地方問題表現的尤為突出。項目部采取定目標、定時間等措施,加強與業主、地方政府部門溝通與協調,依法依規,采取有力措施,積極開展入戶走訪,解開群眾的思想疙瘩,讓當?shù)厝罕姺e極配合項目征地拆遷工作開展,確保項目建設快速推進。
2021年,項目部將積極與業主溝通,跟進項目綠化變更及其他完工變更工作,力爭創造更大的效益,以昂揚的斗志,確保“十四五”開好局起好步。
